大型變壓器搬運安裝解決方案

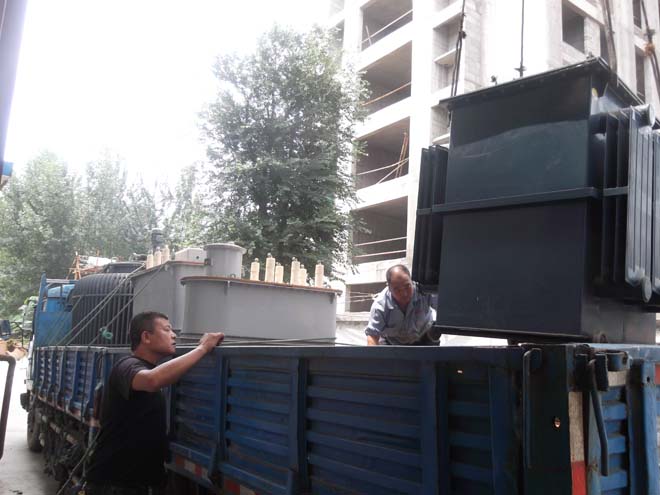

2013年7月16號濰坊五洲浩特電氣分公司變壓器拖拉吊裝搬運,運輸前期工作:
在達成變壓器購買協議時,務必把運輸條款列為協議內容,確定好變壓器是整體運輸還是拆分運輸。如果是拆分運輸,可按一般運輸方法操作。如果整體運輸,條款依據為《電力變壓器施工及驗收規范 GBJ 148-9》。條款需確定由哪一方負責運輸,豈止地點,運輸時間(季節、周期等)等必須明確。然后根據生產廠家或需方所提供的變壓器外形尺寸、重量及要求運輸路線,來確定是陸運還是水運。
陸運要對公路運輸路線進行詳細的調查,了解沿途的橋梁的載重量、涵洞的高度、架空線高度、路面等情況經過分析論證,確定大型變壓器的運輸方案。 運輸方案要選定運輸車輛,高度有限制時采用凹平板車運輸,高架道路或橋梁載重有限制時采用多軸的大型平板車運輸。 沿途如橋梁載重不能滿足的要進行加固。進入變電站道路也要保證大型平板車進出、轉彎、調頭、卸車等工作可以進行。
水運要對水路運輸?shù)穆肪€進行詳細的調查,了解沿途的水深、橋洞的高度,漲落潮時水位的變化等情況進行分析論證,確定大型變壓器的水運方案。 運輸方案要根據
河流情況來確定裝載的船只。根據水深情況和潮水水位的變化和橋洞的高度來確定運輸時間和通過橋洞的時間。
變壓器卸車和安裝就位:
(一)變壓器就位的前期工作
1、變壓器基礎的找平,要滿足設計的要求。有鋼軌的按設計要求事先安裝完成;
2、中心位置符合設計要求,如要吊罩的變壓器,變壓器構架橫梁與變壓器中心至少要偏差1米以上;
3、在安裝鋼軌時,特別要核對變壓器出廠圖中的軌距尺寸和設計尺寸是否相符。
4、在基礎上用紅色標出縱橫方向的中心線,兩中心線要垂直。
5、變壓器到現場后確認高低壓套管方向和設計一致,或經盤路后方向一致。
6、在變壓器本體上標識縱橫方向的中心點,以便就位時確認。

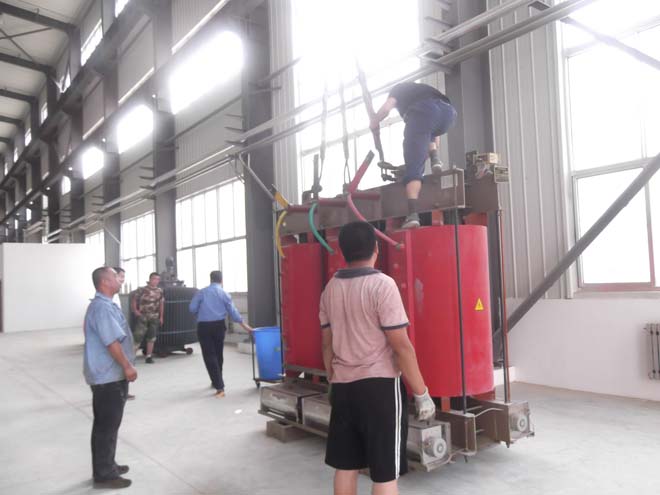

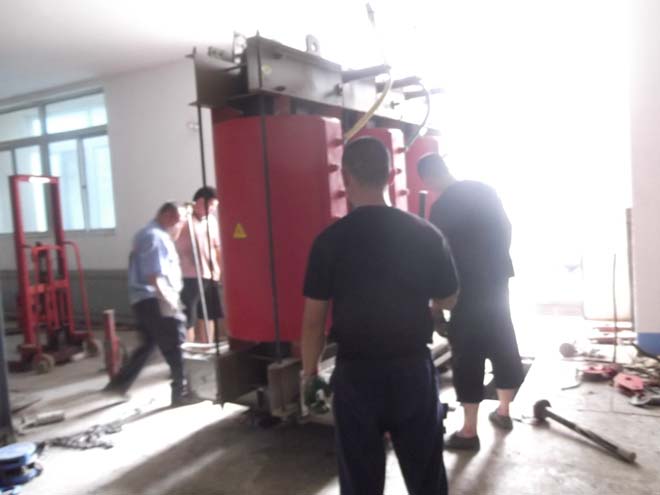

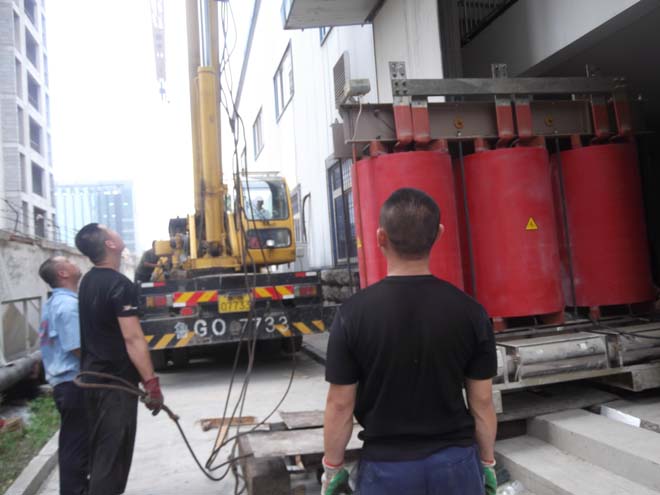

(二)變壓器卸車工作

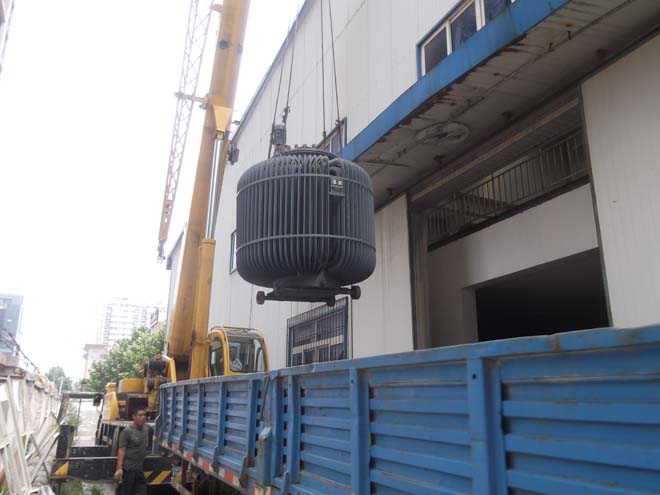

1、載運變壓器的平板車駛入變電站后,根據事先指定的卸車位置由專人指揮停放,操作平板車的液壓系統使主梁落在預先放好的道木上,并保持支撐油缸的壓力為4~6Mpa,以免損壞道路。
2、在平板車旁到卸車指定位置,用道木搭設成排架,使平板車與所搭設的排架聯成整體,并使平板車與搭設的排架相平,為變壓器水平頂推滑移卸車做好準備。

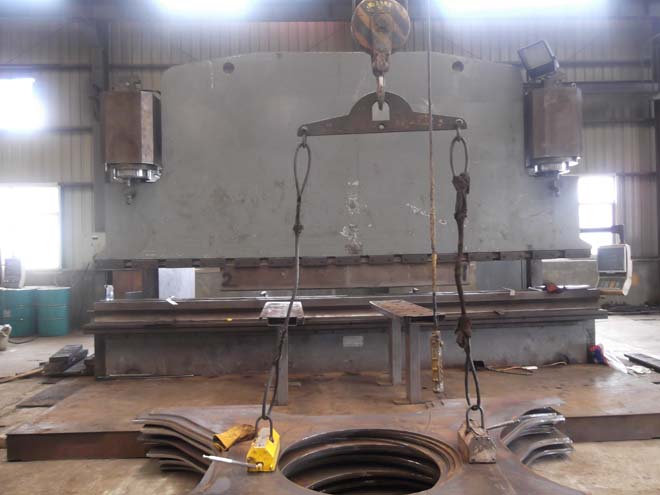

3、把千斤頂置于變壓器的四個允許頂升位置下頂升變壓器。并由專人在變壓器的下方不斷加墊木板或道木,以防千斤頂失靈造成變壓器突然下墜。直到變壓器被頂升到要求的高度后,把滑板和鋼軌按要求放置于變壓器下。(用滾筒移動把托板和滾筒按要求放置于變壓器
下)
4、滑板和鋼軌放妥后,再用千斤頂配合,抽出墊物,使變壓器安全平穩地落在滑板及鋼軌上。
5、設置頂推裝置。(用滾筒移動的安裝牽引鋼絲千斤和卷揚機滑輪組)
6、在頂推裝置的推移下,變壓器被平穩的推離平板車(用滾筒移動的,利用卷揚機滑輪組把變壓器拖離平板車),此時應注意變壓器中心是否偏離排架中心,如偏離,應及時調整兩邊頂推裝置的推移速度,當變壓器中心對準基礎位置中心后,停止推移。
7、用千斤頂頂升變壓器,頂升及要求同上。
8、更換滑板和鋼軌的方向,按要求放置于變壓器下。(用滾筒移動的更換托板和滾筒方向,按要求放置于變壓器下)
9、設置頂推裝置。(用滾筒移動的更換牽引鋼絲千斤方向和卷揚機滑輪組)
10、滑板和鋼軌放妥后,再用千斤頂配合,抽出墊物,使變壓器安全平穩地落在滑板及鋼軌上。
11、在頂推裝置的推移下,變壓器被平穩的推上變壓器基礎(用滾筒移動的,利用卷揚機滑輪組把變壓器拖上變壓器基礎)
如果有軌道的變壓器基礎,利用4臺100噸電動千斤頂,調整變壓器高度至適當位置,裝好變壓器的輪子。再落頂使變壓器置于導軌上,利用卷揚機滑輪組(或利用一臺牽引車做動力)沿軌道平穩地把變壓器拖至基礎中心位置。
12、用千斤頂頂升變壓器,頂升及要求同上。
13、變壓器被頂升到需要的高度后,停止頂升,抽出變壓器下的滑板、鋼軌及木板等,再用千斤頂配合,讓變壓器平穩的落到排架上。

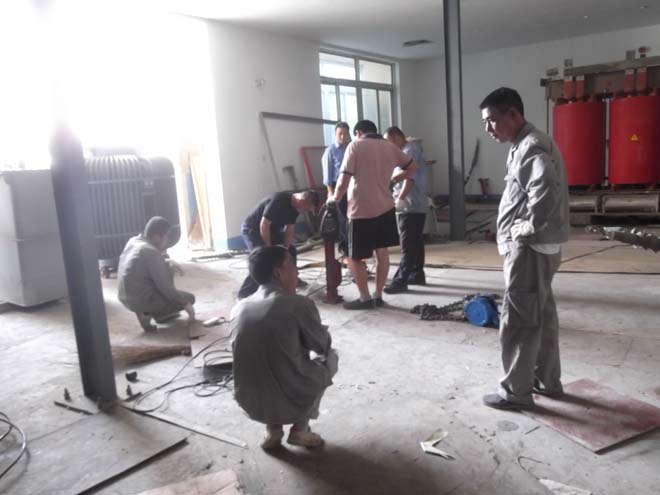

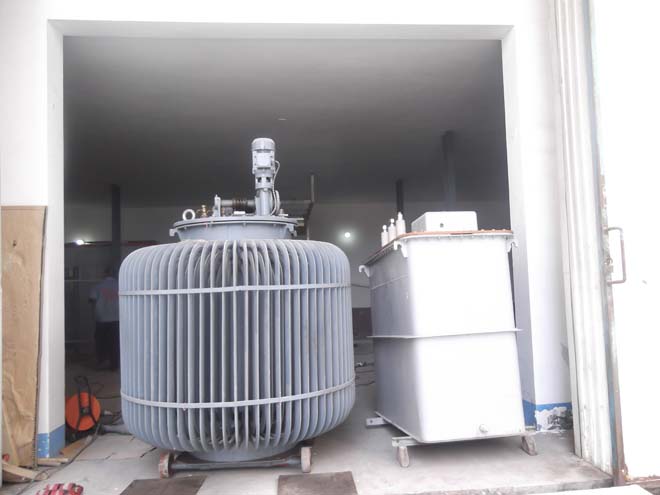

14、再次用千斤頂頂升變壓器,變壓器被頂升到需要的高度后,停止頂升,抽出變壓器下的排架,再用千斤頂配合,讓變壓器平穩的落實到變壓器基礎上。核對變壓器位置中心符合設計要求。
15、固定變壓器底螺栓或安裝變壓器輪子的剎車。
